Travaux de lutte contre le ruissellement et l'érosion à Maizy
Les travaux ont débuté le 24 octobre 2023 avec la réalisation du terrassement et des aménagements de voirie. Ils se sont achevés le 6 fevrier 2024 par la plantation des haies et des fascines.
Comptes rendus d'activitéml
Lancement Lot n°1 Lot n°2 Réception
Contexte
La commune a fait l’objet de plusieurs arrêtés de reconnaissances d’état de catastrophes naturelles inondations et coulées de boue entre 1983 et 1999.
Les travaux de maitrise du ruissellement et de l’érosion sur le bassin versant de Maizy visent à améliorer la qualité biologique des écosystèmes aquatiques et à préserver le capital sol. Ils s'inscrivent dans le cadre du Programme Pluriannuel de Restauration et d'Entretien des affluents de l'Aisne et font partie du SAGE Aisne Vesle Suippe.
Les objectifs du projet sont les suivants :
- Lutter contre l’érosion à la parcelle ;
- Lutter contre la genèse du ruissellement ;
- Ralentir les écoulements en limite de parcelles en créant des ruptures linéaires et des freins hydrauliques ;
- Infiltrer les eaux à la parcelle par la réalisation d’un tamponnement ;
- Diversifier les milieux ;
- Protéger les riverains des inondations et des coulées de boues en sécurisant les biens et les personnes.
Détail des travaux
Les travaux ont été effectués en 2 lots :
- Lot n°1 : Terrassement et aménagement de voirie (Du 24 octobre au 7 novembre 2023)
- Lot n°2 : Plantation et enherbement (Du 6 au 12 décembre 2023)
La réalisation du premier lot a permis de mettre en place deux noues, une saignée, un cassis et un fossé. Un chemin a également été reprofilé. L'objectif de ces aménagements et de collecter et rediriger les eaux qui proviennent des chemins, très pentus sur ce secteur. Ces axes sont également très empruntés puisque des engins agricoles y circulent toute l'année, y compris les moissonneuses batteuses en plein été. Les travaux ont donc dû être réalisés en prenant en considération ces facteurs.

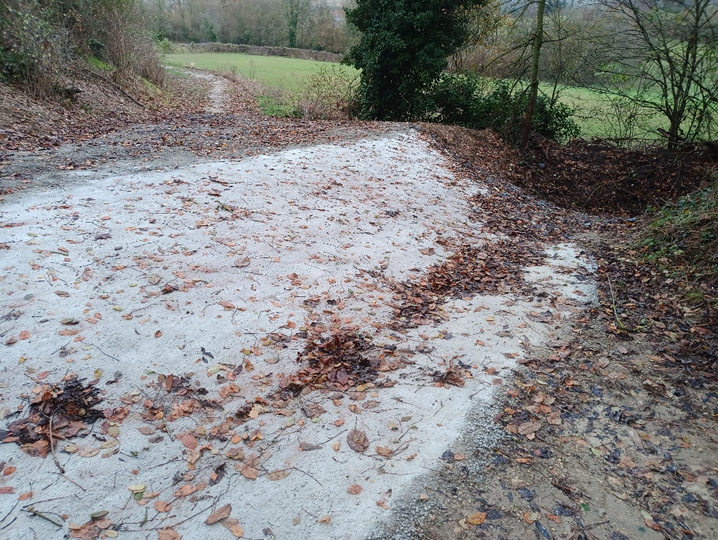

Emplacement du cassis (Avant travaux) | Cassis bétonné (Après travaux) |

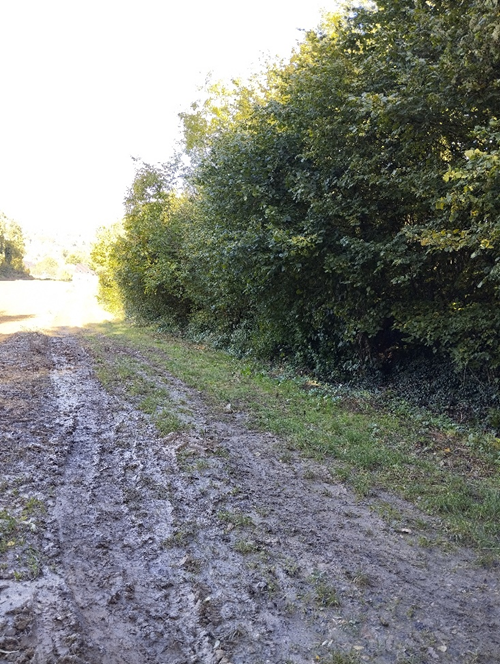

Emplacement de la noue (Avant travaux) | Noue à redents (Après travaux) |

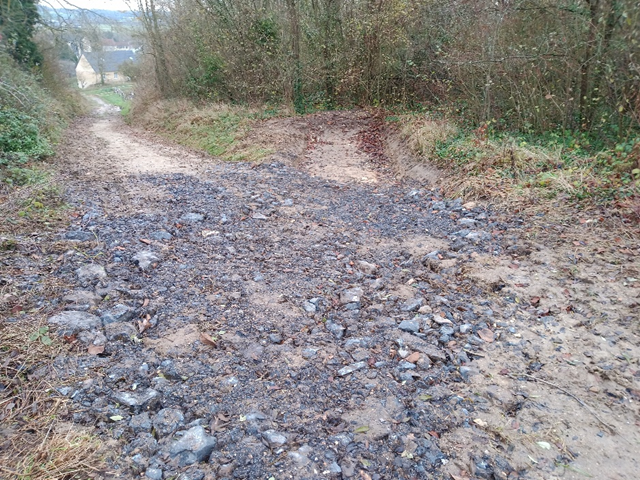

Emplacement de la Saignée (Avant travaux) | Saignée et noue (Après travaux) |
Le deuxième lot a quant à lui permis la réalisation d'aménagements d'hydraulique douce, en limite de parcelles agricoles. Ceux-ci permettront de ralentir et infiltrer les eaux dès l'amont. Au total, 72 mètres de fascine et 147 mètres de haie ont été implantés. Les espèces utilisées sont visibles dans le tableau ci-dessous.

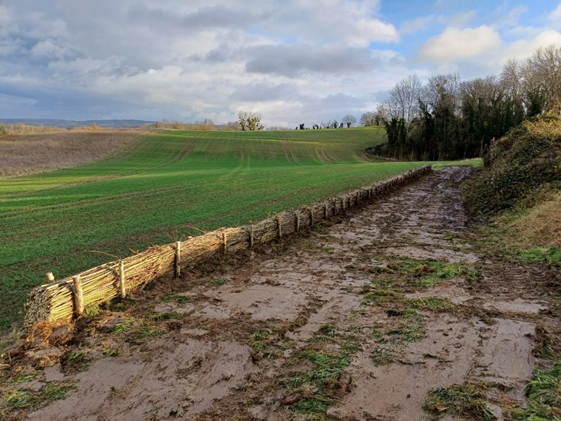

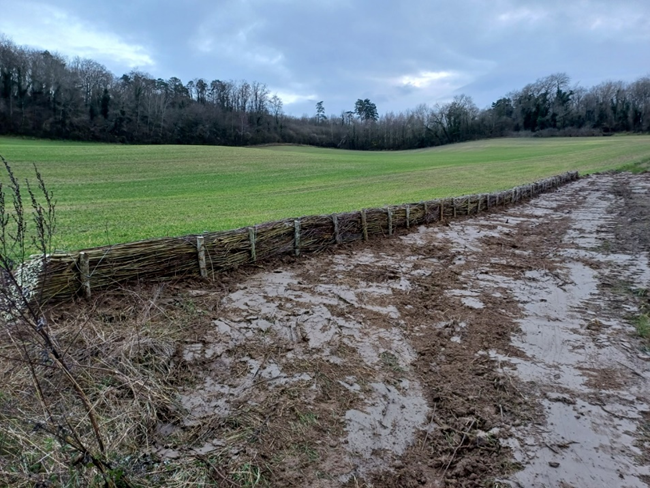

Mise en place de 2 fascines de saule vivantes

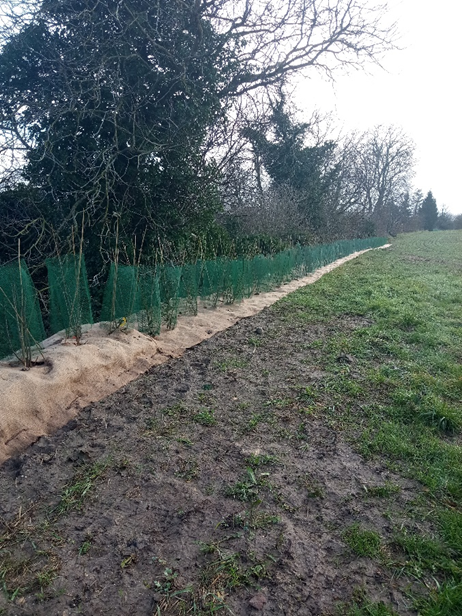

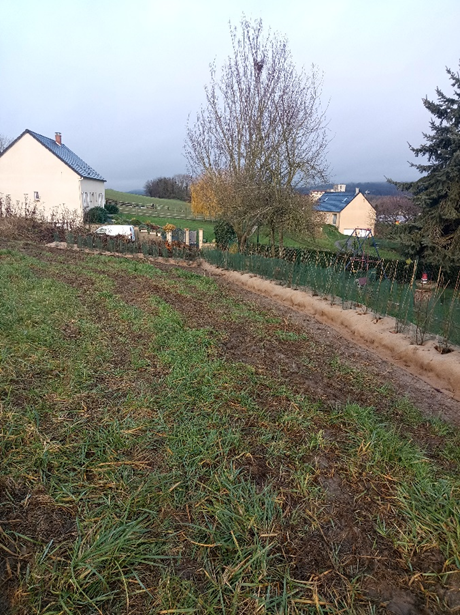

Mise en place de deux haies

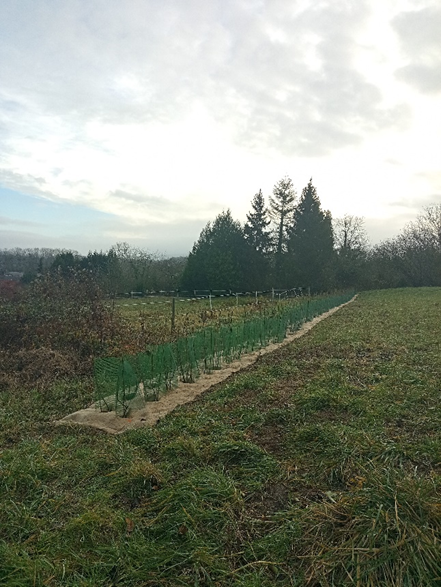

Mise en place d'une haie sur merlon
La visite de fin de chantier s'est déroulée le 6 fevrier 2024 en présence de l'Agence de l'Eau Seine Normandie.
Plan de financement et mise en oeuvre
- Coût des travaux : 37 476 € TTC
- Participation financière de l’Agence de l’eau Seine Normandie : 70%
- Participation financière du Conseil Départemental de l'Aisne : 15%
- Participation financière de la commune de MAIZY : 15%
- Maître d'oeuvre : USAGMA
- Entreprise : ETS MASCITTI NINO SA (Villers Cotterets)
